Serra da Rocinha - BR285: Revelações Surpreendentes sobre a Obra que vai Mudar o Mapa do Sul do Brasil

A entrega oficial da pavimentação do trecho catarinense da BR-285 ocorrerá na próxima sexta-feira, dia 10 de abril, com a cerimônia prevista para iniciar entre 9h e10h.

08/04/2026 19h50 | Atualizada em 08/04/2026 20h00 | Por: Redaçãlo

O Despertar de um Gigante de Asfalto

A pavimentação da Serra da Rocinha não é meramente um projeto de engenharia civil; é o desfecho de uma epopeia de 70 anos. O que torna essa obra fascinante do ponto de vista logístico é a sua desproporção entre tamanho e impacto: como um trecho de apenas 22 quilômetros em Santa Catarina e cerca de 8 quilômetros no Rio Grande do Sul pode ser a peça-chave para conectar o Atlântico ao Pacífico? Estamos diante do elo final de um corredor transcontinental que promete redesenhar as rotas comerciais do Cone Sul, transformando a dinâmica entre o litoral e o interior profundo da América do Sul.

Uma Espera de Sete Décadas: Mais que uma Obra, um Marco Histórico

Embora o sonho date de meados do século passado, a execução atual já atravessa uma década de desafios desde sua autorização em 2016. Para as comunidades de Timbé do Sul (SC) e São José dos Ausentes (RS), essa espera de 70 anos gerou um "vácuo" logístico que estagnou economias locais. O fim dessa agonia psicológica tem data e hora marcadas: a inauguração oficial do trecho catarinense ocorrerá na próxima sexta-feira, 10 de abril de 2026, às 10:00 AM, com a presença confirmada do ministro dos Transportes, Renan Filho. Este evento sinaliza que o isolamento geográfico imposto pela Serra Geral finalmente foi vencido pela persistência da infraestrutura pública.

O Corredor Bioceânico: A Rota Estratégica para o Oceano Pacífico

A BR-285 é o pilar central do chamado "corredor bioceânico", uma artéria que integra economias e facilita o escoamento de produção para o mercado externo. Esta rota estratégica beneficia diretamente quatro nações:

Brasil - Argentina - Uruguai - Chile

Ao reduzir drasticamente o tempo de viagem e os custos de frete, a rodovia eleva a competitividade catarinense e gaúcha. A importância macroeconômica é sintetizada na visão do Ministério dos Transportes:

“A rodovia cria um caminho estratégico de acesso ao Oceano Pacífico, proporcionando a participação catarinense e gaúcha no comércio exterior e promovendo a competitividade do país nas exportações e importações.”

Engenharia de Gigantes: O Desafio do Solo e a Resiliência da Serra

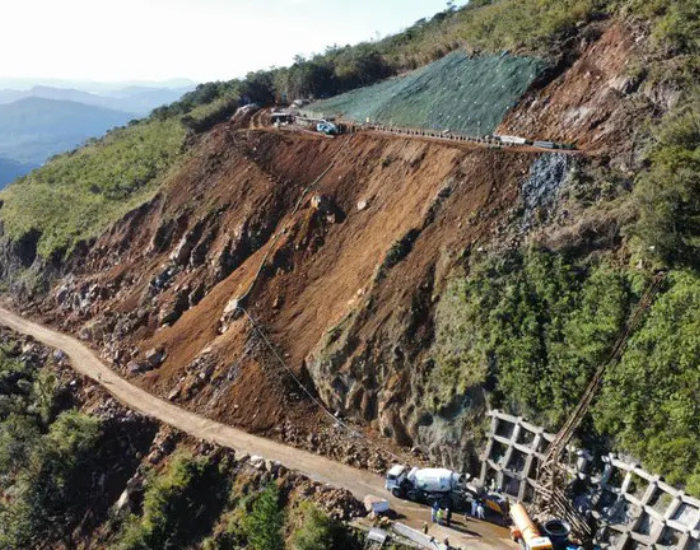

Vencer a Serra Geral exigiu "tecnicidade bruta". O projeto não se limitou ao asfalto; ele preparou o leito para o transporte pesado de carga com um subleito de 17 cm, travamento em macadame e uma sub-base de 15 cm. A complexidade é evidenciada pela Ponte sobre o Rio das Antas, uma estrutura monumental com 400 metros de extensão e quase 60 metros de altura.

A volatilidade da montanha foi testada em 2024, quando um deslizamento massivo destruiu 210 metros da rodovia, exigindo um investimento emergencial de R$ 62 milhões. Para conter a fúria da natureza, os engenheiros aplicaram soluções de ponta: cortinas atirantadas de até 50 metros de altura, técnica de solo grampeado e instalação de telas de alta resistência na porção inferior da encosta. É uma engenharia de resiliência que justifica cada ano de execução.

Sustentabilidade Invisível: O Sucesso dos Passafaunas

Em uma área de alta sensibilidade ambiental, a BR-285 prova que o progresso não precisa ser predatório. Um dos segredos mais bem guardados da obra são as galerias subterrâneas para animais. Atualmente, três das quatro galerias passafaunas projetadas já estão concluídas e operacionais. Registros fotográficos confirmam que espécies nativas já utilizam esses túneis para atravessar a via, garantindo a preservação da biodiversidade da Serra Geral enquanto os caminhões circulam acima. É o equilíbrio necessário entre a logística de alta performance e a manutenção dos ecossistemas locais.

O Contraste do Progresso: O "Filtro do Inverno" e o Novo PAC

O avanço da BR-285 revela realidades distintas nos dois estados. Enquanto o lado catarinense está pronto para a festa da inauguração, o trecho gaúcho em São José dos Ausentes apresenta 37,7% de execução. Esta etapa, financiada com R$ 120 milhões do Novo PAC, enfrenta o rigoroso "filtro do inverno" da Serra Gaúcha: as temperaturas extremas de junho e julho impedem a aplicação técnica do asfalto, ditando um ritmo que só deve ser retomado plenamente em agosto.

Sob a coordenação de George Santoro, Secretário Executivo do Ministério dos Transportes, o foco no Rio Grande do Sul agora se volta para a superestrutura da ponte e a pavimentação que revelará novas rotas turísticas, como o acesso à Cachoeira das Sete Mulheres. O desafio é manter a mobilização financeira e técnica para que a rodovia tenha continuidade plena até o fim de 2026.

O Caminho à Frente

A BR-285 deixa de ser um projeto de papel para se tornar um vetor de transformação. Do turismo serrano ao escoamento de grãos e manufaturados, a conexão entre o litoral de Araranguá e a fronteira em São Borja está finalmente consolidada em seu trecho mais crítico. Com a estrutura física concretizada, resta a provocação: o Sul do Brasil está preparado para o salto de desenvolvimento que esta nova veia logística promete? A infraestrutura cumpriu seu papel de unir fronteiras; agora, cabe ao mercado e à sociedade civil transformarem esse asfalto em prosperidade.

Os valores investidos na obra da BR-285, abrangendo tanto o lado de Santa Catarina quanto o do Rio Grande do Sul, somam aproximadamente R$ 182 milhões, divididos da seguinte forma:

Lado de Santa Catarina (Serra da Rocinha): O investimento total para este trecho é de R$ 62 milhões. Esse montante foi destinado à pavimentação da rodovia e, especialmente, a obras complexas de contenção de encostas e reconstrução de trechos que foram destruídos por deslizamentos em 2024.

Lado do Rio Grande do Sul (São José dos Ausentes): O valor estimado para este segmento é de R$ 120 milhões. Este recurso é garantido pelo Novo PAC (Programa de Aceleração do Crescimento) e custeia a pavimentação de 8,3 quilômetros de estrada, além da construção da ponte sobre o Rio das Antas, considerada o ponto mais sensível e complexo do projeto.

Enquanto o trecho catarinense está sendo inaugurado agora em abril de 2026, a expectativa é que o lado gaúcho seja concluído até o fim de 2026.
